10.April 2019
Aktuell werden auf dem Grundstück 11 verschiedene Eigentumswohnungen als Ferienwohnungen oder zur Eigennutzung mit einer Größe von ca. 100 - 140m² geplant.
Nur noch 2 Grundstücke stehen zum Verkauf.

22. September 2017
Der Rohbau der Doppelvilla vom Typ 17 auf dem Grundstück 9 ist fertiggestellt. Die Villa 17 /1 zur Ferienhausvermietung ist verkauft. Die Villa 17/2 für Eigennutzer kann noch erworben werden.
Nur noch 3 Grundstücke stehen zum Verkauf.

02.Juni 2016
Die Villen 6 und 14 sind fertiggestellt, die Doppelvilla  auf Grundstück 7 sowie die Villa 1 sind im Rohbau fertig.

16. Dezember 2015
Die Doppelvilla auf dem Grundstück 7 wurde verkauft,
der Baubeginn wird Anfang 2016 erfolgen.

10. Oktober 2015

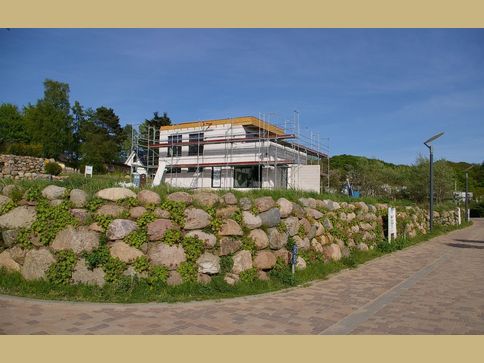

Die Villa 6 ist im Rohbau fertiggestellt.
Weitere Villen sind in Vorbereitung.

22. Juli 2015
Die Villa 4 wurde fertig gestellt und den neuen Besitzern übergeben.

07.März 2015
Die Villa 4 ist im Rohbau fertiggestellt.

07.November 2014
Die Villen 2 und 12 sind fertiggestellt und wurden ihren neuen Besitzern übergeben. Der Baubeginn für die Villa 4 erfolgte bereits im Oktober.

08.August 2014
Die Villa 14 ist fertiggestellt und empfängt ihre Gäste.
(www.binz-villa.de)

17. Mai 2014
Der milde Winter war für die Bauarbeiten günstig.

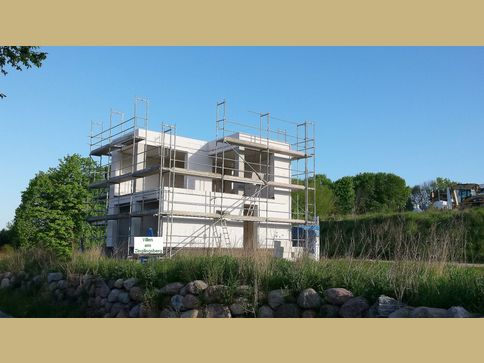

Die Villen 2 und 14 sind im Rohbau fertig gestellt, jetzt ist Baubeginn für die Villa 12.

9. November 2013
Für die Villa 14 ist die  Bodenplatte verlegt, am Rohbau wird gearbeitet.
Für die Maisonetten auf dem Grundstück 2 ist die Absteckung und Planierung beendet, die weiteren Arbeiten beginnen in Kürze.

August 2013
Zwei weitere Villen sowie 2 Maisonetten sind in Vorbereitung.

September 2012
Die Villen 19 und 22 wurden an die neuen Eigentümer übergeben.

05. Mai 2012
Die Fassaden der Villen 19 und 22 werden geputzt und der Innenausbau wird vollendet.
Die Zufahrtsstraße ist angelegt.

16.Februar 2012
Aufgrund der eisigen Temperaturen in den vergangenen Wochen von bis zu -22°C gibt es weniger Aktivitäten auf der Baustelle

02.Dezember 2011:

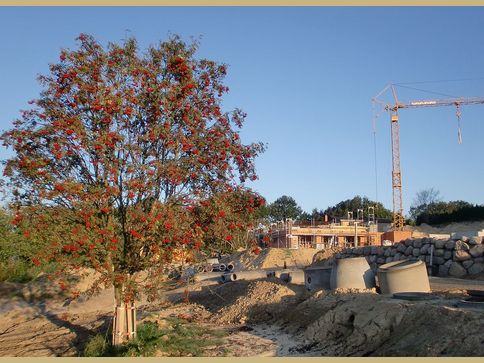

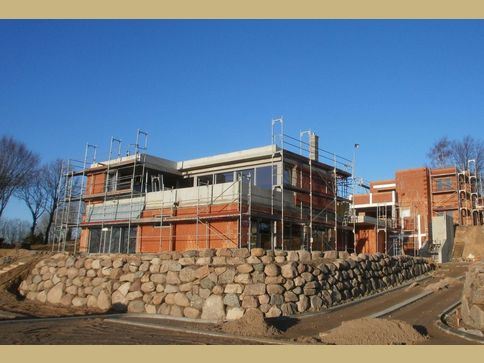

Rohbaufertigstellung der Villen 19 und 22

08.Juli 2011:
Spatenstich für die Villen auf den Grundstücken 19 und 22

Februar bis September 2011:
Erschließungsarbeiten mit der Verlegung der Ver- und Entsorgungsmedien

Februar 2011:
Beginn des Bauvorhabens.
